Главная / Новости / Объем выполненных работ по строительству котельной на 12.10.2018 год

Объем выполненных работ по строительству котельной на 12.10.2018 год

Информация по объёму выполненных строительных-монтажных работ (СМР) по                                                                                                                             состоянию на 12.10.2018

Наименования СМР

Объём выполнения, %

1

Монтаж плит покрытия здания ВК

100

2

Кладка стен здания ВК из ячеистого бетона и кладка пилястров из керамическим кирпичом

100

3

Монтаж трасс наружной канализации К3и К1 с устройством двух поворотных колодцев и врезкой в существующий колодец.

100

4

Монтаж теплоизоляции на магистральном теплопроводе

100

5

Монтаж трубопровода в помещении ВК Ф530 с изготовлением и монтажом опор.

100

6

Закрытие теплотрасс лотками с последующей гидроизоляцией и обратной засыпкой

90

7

Монтаж системы канализации К1 и К3 внутри котельной

100

9

Монтаж обвязки трубопровода котлов с установкой запорной арматуры и установкой насоса.

20

10

Монтаж несущей рамы дымохода

100

11

Изготовление фундамента под трансформаторную подстанцию

30

12

Копка траншеи под прокладку электрических кабелей к котельной с подготовкой основания.

30

13

Кладка парапетов из керамического кирпича

20

Информация о сроках и условиях поставки основного оборудования для строящейся отдельно стоящей водогрейной котельной мощностью 40МВт с аварийным топливохранилищем для нужд теплоснабжения МО г. Советск.

Наименования оборудования

Объём поставки%

Оплачено %

1

Котлы

поставлено 100

100

2

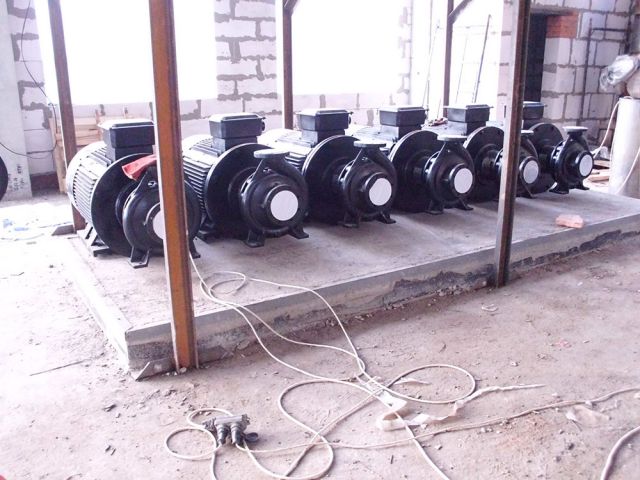

Насосное оборудование

поставлено 100

100

3

Горелки

поставлено 100

100

4

Дымоходы, дымовые трубы

поставлено 100

100

5

Запорная арматура

поставлено 100

100

6

Трубная продукция

поставлено 100

100

7

ЖБИ

поставлено 100

100

8

Трансформаторная подстанция КТПН

октябрь 2018

50

9

Частотно-регулируемый привод

поставлено 100

100

10

Узел учета газа с телеметрией

октябрь 2018

50

11

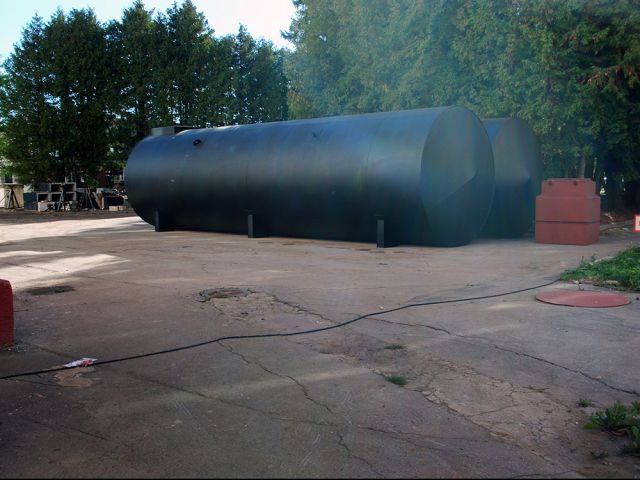

Емкости для аварийного запаса топлива

поставлено 100

100

12

Фитинги и фасонные

поставлено 70

100
